临汾打桩施工队-承接电厂基础桩-冲击钻

五家渠2024-07-16 08:40:35
17 次浏览专业桩基工程邢来江13803284605

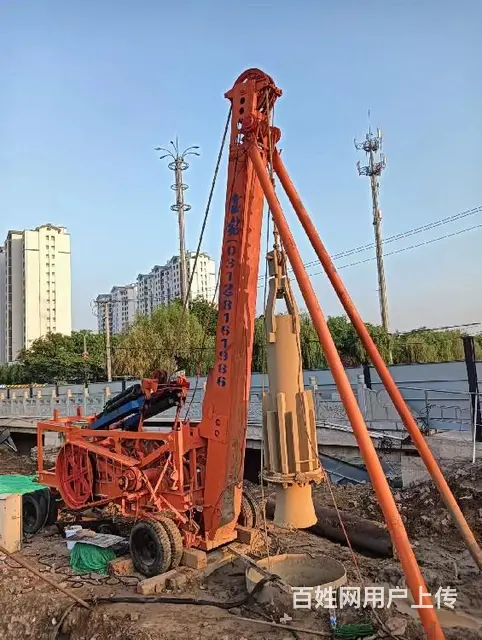

联系人:邢来江*********** 保定清苑区诚兴钻孔队,桩基础: 现在的社会楼越盖越高,地下建筑基础也是越来越复杂。在实际项目中桩基础用的越来越多,但是由于桩的类型比较多,大家在进行计算的时候不能很好的区分。今天我带大家认识一下各种常见的桩基础。 预制桩和灌注桩的区别 桩基础是深基础,通过在土层或者持力层中打桩可以有效的增强基础的承载力,据统计,在我国发生的几次大地震中,凡采用桩基础的建筑,在地震中受到的破坏都比较小。 保定清苑区诚兴钻孔队,钻孔灌注桩a 钻孔灌注桩主要施工内容包括:埋设(插打)钢护筒ª、搭设钻孔平台a、桩机就位、钻孔、成孔检测、清孔°、安放钢筋笼、安放导管、灌注水下混凝土°、拔出导管、拔出(割除)钢护筒、基桩检测°。 1)埋设(插打)钢护筒 护筒内径应适当大于设计桩径,具体数值应根据采用的钻机类型确定,护筒宜采用钢板卷制,一般其内径应大于桩径至少 200mm,护筒中心与桩中心平面位置偏差应不大于50mm,竖直向倾斜度不大于1%。护筒顶面宜高于地面0.3m或高于水面1.0~ 2.0m,同时应高于桩顶设计高程1m。护筒的埋置深度在旱地或筑岛处宜为2~4m。对有冲刷影响的河床,护筒宜沉入冲刷线°以下1.0~1.5m。 保定清苑区诚兴钻孔队,岩溶地区钻孔桩 岩溶地区钻孔桩宜采用冲击钻机钻孔,施工时宜按照先长桩后短桩的顺序进行,钻孔进行过程中,当实际地质情况与设计不符时应及时反馈给设计单位处理。 岩溶地区钻孔遇到溶洞ª地层处理:对于溶沟、溶槽、小溶洞,宜抛填袋装水泥、黏土、碎石等混合料进行堵塞;在钻至溶洞顶部1m左右时,应改用小冲程钻进,缓洞顶击穿;在击穿无填充或半填充溶洞顶板土、碎石等混合料进行堵塞;在钻至溶洞顶部1m左右时,应改用小冲程ª钻进,缓慢将洞顶击穿;在击穿无填充或半填充溶洞顶板前,若泥浆面下降,应迅速补浆补水,根据溶洞大小按一定比例回填黏土、片石和水泥后反复冲击挤压密实;有浅埋岩溶地层或存在地面塌陷隐患的桩孔,应先加固后再进行钻孔。 护筒跟进法。适用于溶洞规模较大、层数较多、溶洞内填充物性能较差等大型溶洞钻孔桩施工。溶洞为串珠状分布或溶洞高度较大时,可采用多层护筒直接穿过下层溶洞进行钻孔。 多层溶洞ª应从下层向上层进行注浆a。采用超前注浆填充法a处理溶洞:注浆孔可采用地质钻机钻孔,钻孔深度应符合设计要求,注浆孔布置数量应根据溶洞填充情况及高压注浆泵压力通过计算确定;注浆顺序应从外向内进行,加压注浆前应进行封孔,封孔深度不宜小于3m,封孔材料可采用水泥砂浆;注浆施工应按注浆量和注浆压力进行双控;注浆完成后,应待注浆体“达到设计强度80%后方可进行钻孔。
联系电话:13803284605
临汾打桩施工队-承接电厂基础桩-冲击钻 - 图片 1
临汾打桩施工队-承接电厂基础桩-冲击钻 - 图片 2
临汾打桩施工队-承接电厂基础桩-冲击钻 - 图片 3
临汾打桩施工队-承接电厂基础桩-冲击钻 - 图片 4
临汾打桩施工队-承接电厂基础桩-冲击钻 - 图片 5
临汾打桩施工队-承接电厂基础桩-冲击钻 - 图片 6
